水電施工

        一、彈線定位

                                                                 1、彈施工水平線:

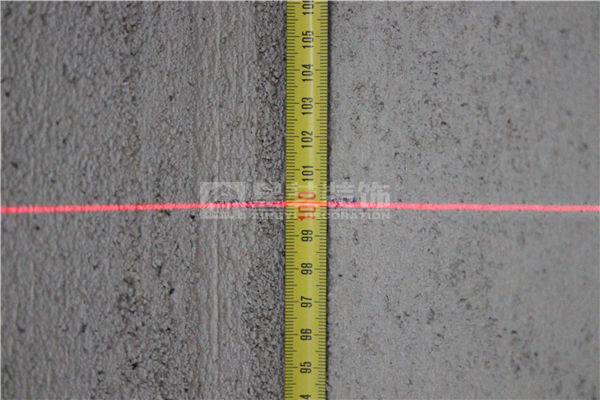

                                                                 確定標高±0.00點。在墻面用鋼卷尺量出1000mm高的位置,

                                                                 用紅外線水平儀沿1000mm位置投射光影,

                                                                 沿四周墻面投影,用墨斗彈出施工水平線。

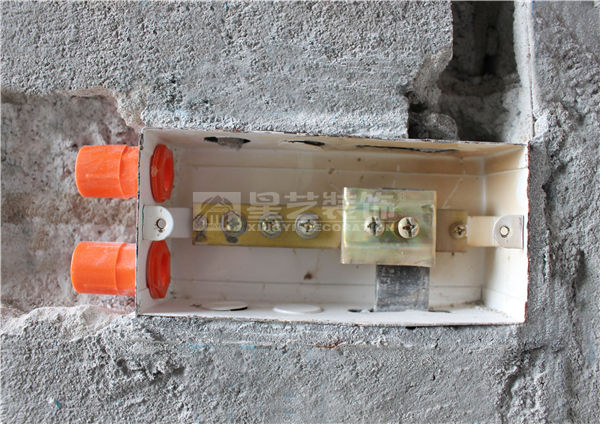

                                                                 2、使用水電定位牌:

                                                                 定位牌材料用KT板制作成電面板模型。

                                                                 使用時根據水電布置圖和施工圖所需位置,用玻璃膠粘貼定位牌粘貼高度

                                                                 比實際施工位置上沿高50mm。




                                                                目的:業主直觀了解定位,避免留下遺憾,造成后期變更。





                                                                 3、水、電前期施工注意事項:

                                                                              (1)給水盡量避免從臥室、書房開槽走管。

                                                                              (2)衛生間、陽臺水管禁止從門底開槽布管、離地面200mm以上

                                                                                打洞翻墻布管。目的:可杜絕水從管壁滲入房間。







        二、畫線開槽

                                                                  1、按已確定的水電位位置和線路走向,用墨斗彈出及用水平尺

                                                                   畫出須切割的標記線。目的:切割時平直美觀、準確。

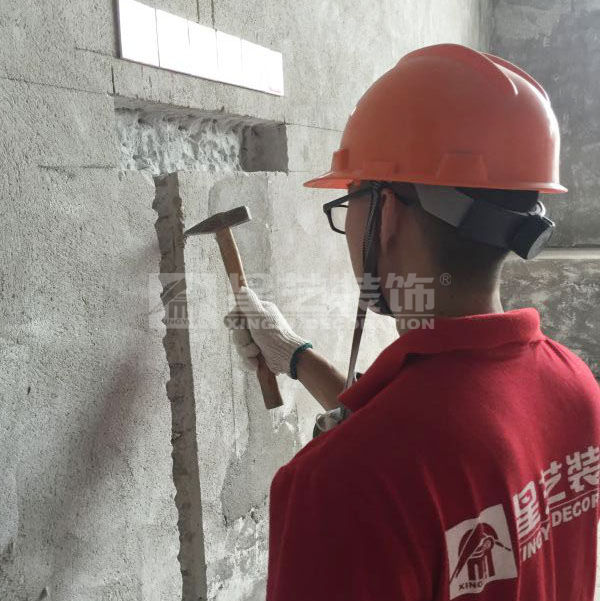

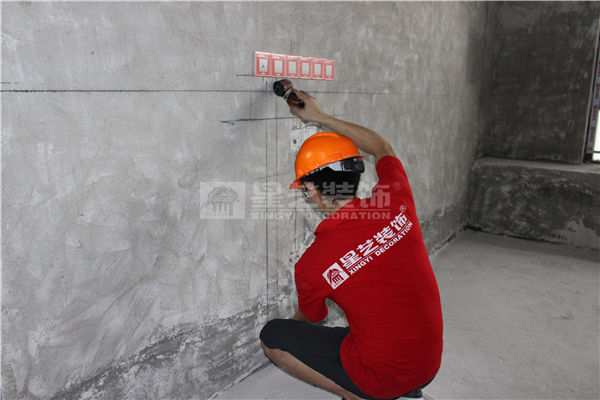

                                                                2、剔槽:用電錘鑿出管槽和底盒位置。



                                                                 3、墻面水管槽深度大于管徑5mm為宜,寬度大于管徑8-10mm為宜。

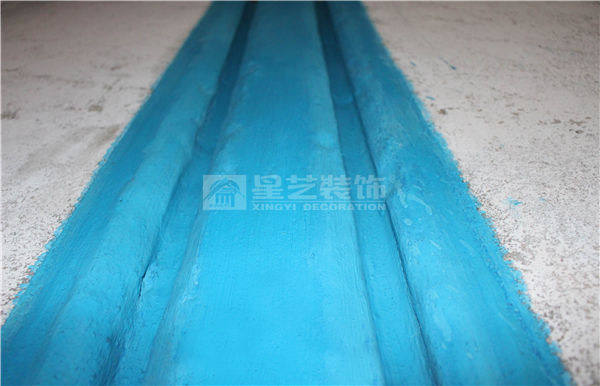

                                                                 4、線槽打毛處理。目的:將切好的線槽兩邊打毛,便于封槽時水泥咬合。

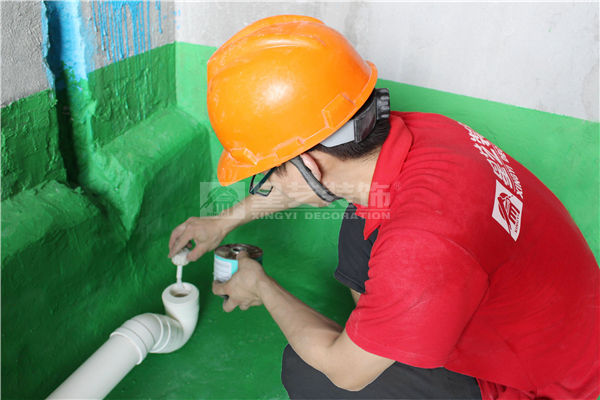

                                                                 5、給排水管槽防水處理刷上防水涂料,刷至外沿

                                                                 不少于50mm,目的:墻面與槽內防水形成整體。

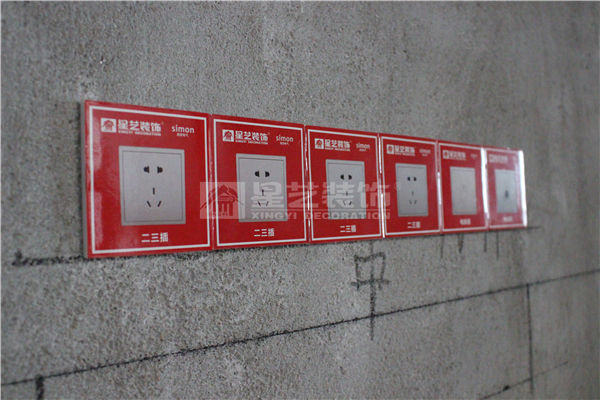

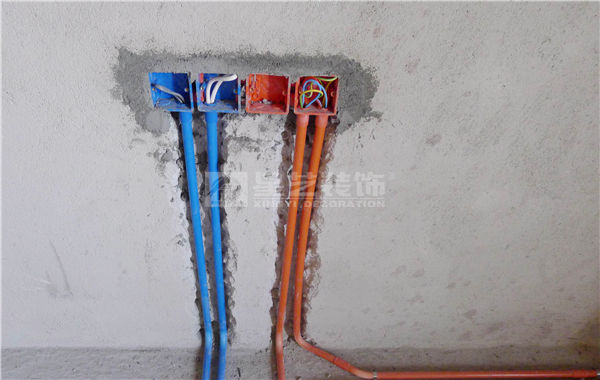

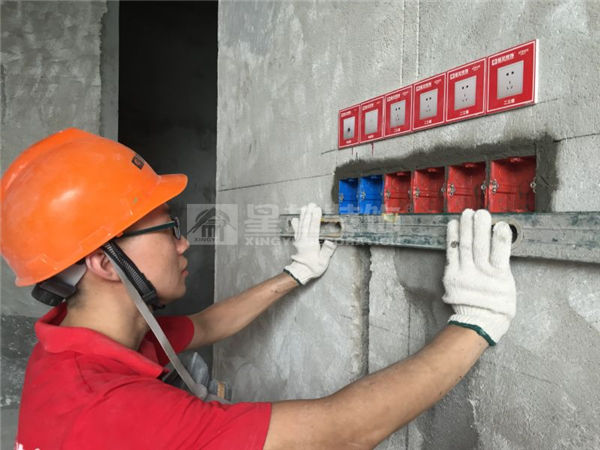

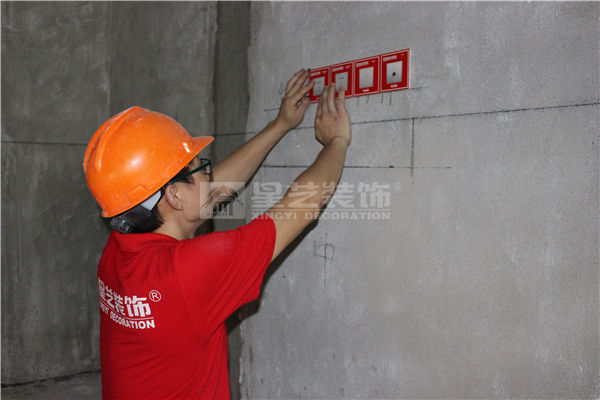

                                                                 6、預埋電底盒底盒外沿與墻面沖筋條水平,

                                                                 固定底盒時用水平尺校正,確保底盒水平端正。







        三、配管布線

                                                                1、電布線

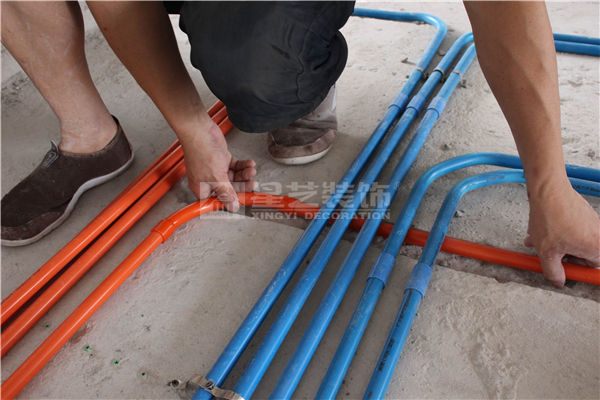

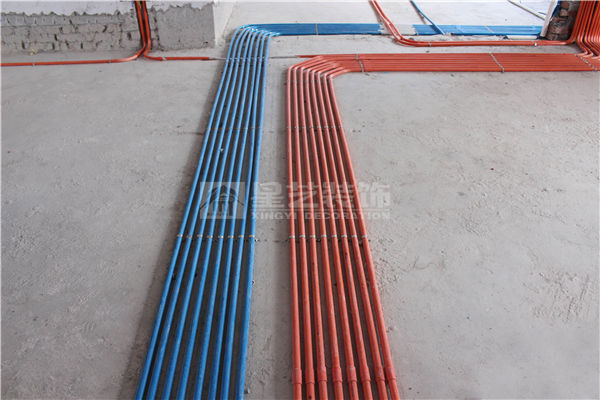

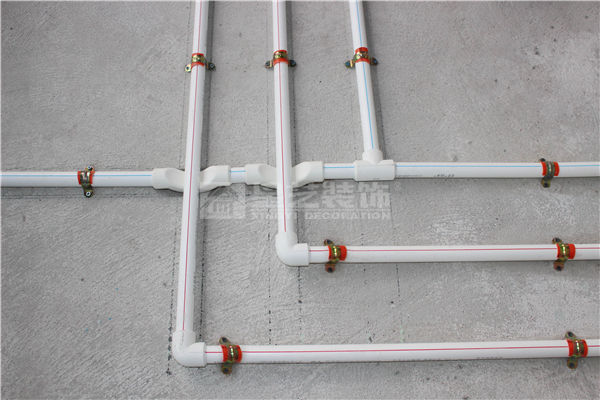

                                                                              (1)配管:地面敷設線管

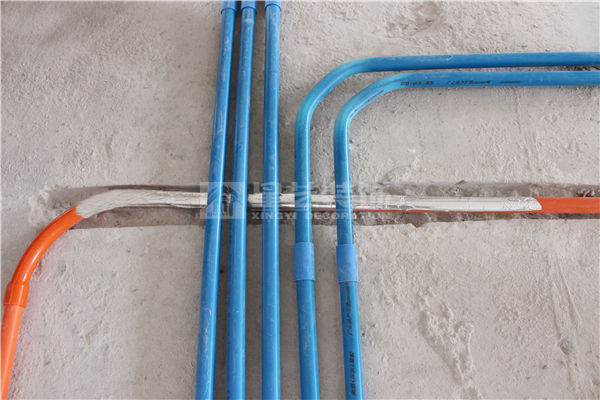

                                                                               A、PVC管線分紅、藍二種顏色,紅色為強電管,藍色為弱電管,

                                                                               除過梁使用直徑8mm線管外。統一使用直徑20mm線管(即俗稱4分管)。

                                                                               B、地面有找平層的彈線開槽,不隨意抬高整體地面標高,

                                                                               如果有線管需交叉時,可在交叉處開小槽,將底下的線管往槽內壓,

                                                                               確保上面的線管與地面水平。目的:確保地面減少抬高。

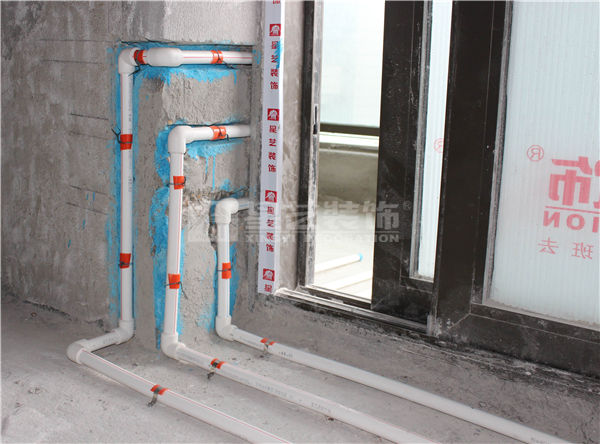

                                                                               C、布管做到橫平豎直、美觀、實用:陽臺、衛生間較潮濕地面禁止走強電管。

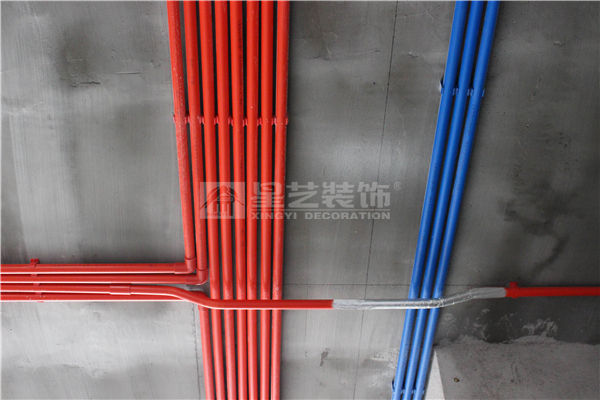

                                                                              D、強、弱線管交叉應用錫鉑紙隔離,錫鉑紙超出交叉點200mm為宜。





                                                                               (2)配管:墻上敷設線管

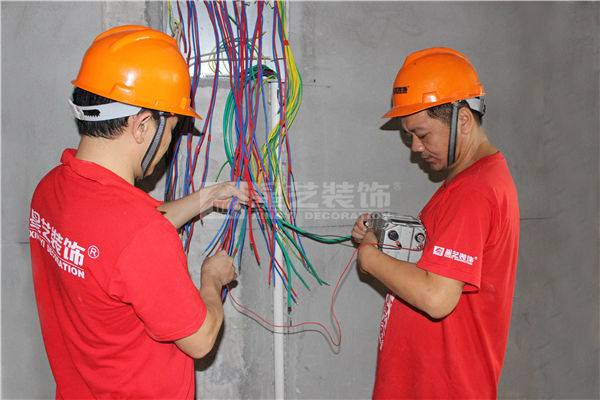

                                                                                 A、強、弱電布線嚴禁同槽、同管、同底盒出線。目的:抗干擾。




                                                                               B、當金屬線管與金屬盒箱連接時與保護地線(PE線)連接。



                                                                              (3)配管:天花板敷設線管

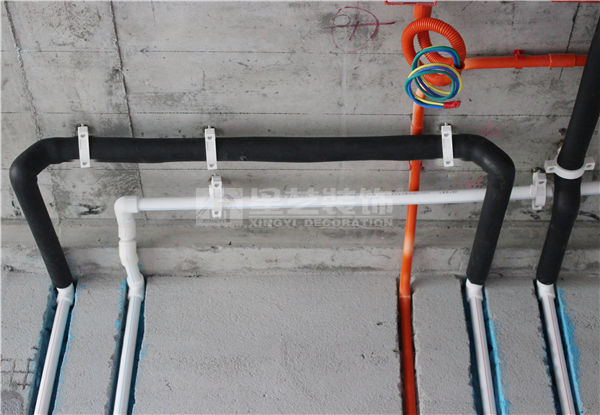

                                                                                A、有吊頂?shù)木€管敷設:看清天花圖紙,線管排列整齊,用管碼固定,管碼間隔距離為500mm。

                                                                                天花出線口左右120mm處各打一個管卡。目的:管卡固定牢固,后期木工施工時,線管不脫落。




                                                                             (4)布線:電氣線路采用符合防火要求的暗敷配線,電表前線徑不小于10mm2,戶內分支線線徑不小于2.5mm2,

                                                                                空調、熱水器、烤箱等較大功率電器應設4mm2專線,即熱型電熱水器應設6mm2專線。嚴禁專線不專。

                                                                                目的:按照功率大小,配備合適線徑,可避免用電過載跳閘。

                                                                              (5)布線應分色,220V相線(火線)為紅色,零線為藍色,地線為雙色,照明控制線為綠色,

                                                                                雙控線為黃色。380V相線為黃、綠、紅色,零線為藍色,地線為紅色。

                                                                                目的:線色分明,便于安裝、檢查、維修。

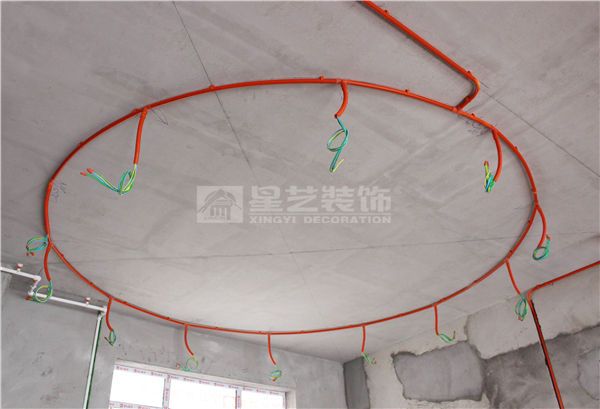

                                                                              (6)天花燈位留線以天花實際標高留長200mm,并卷成螺旋狀,

                                                                                 原頂天花燈位留線300mm,底盒留線200mm。



                                                                              (7)衛生間等電位的聯線:目的:防漏電、防雷電、防靜電,對人身生命造成危害。

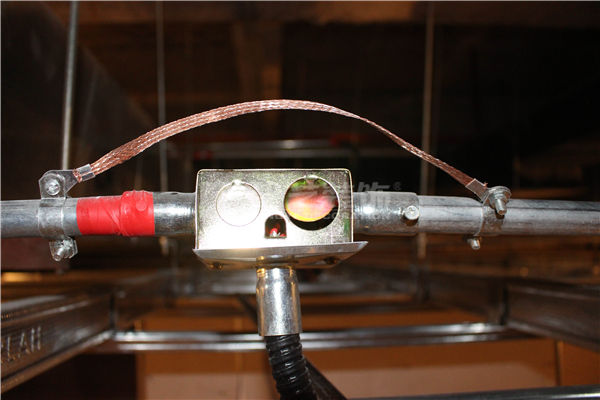

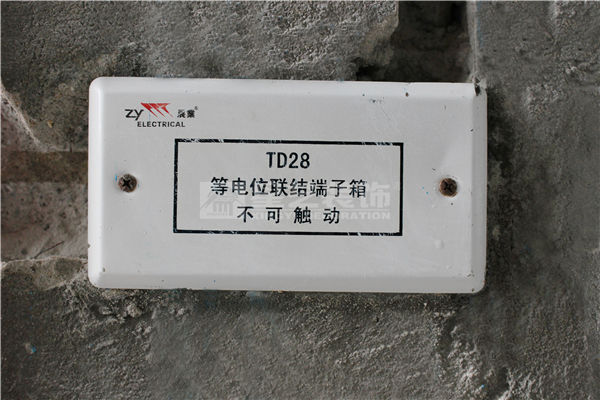

                                                                                A、在衛生間內將各種金屬管道,結構件,用不少于4mm2的多股銅芯雙色線通過

                                                                                等電位聯結端子箱互相連接,不得進行串聯。






                                                                               B、等電位聯結導線在地板或墻內暗敷時穿PVC管保護,目的:是更換導線方便。





                                                                 2、給水布管

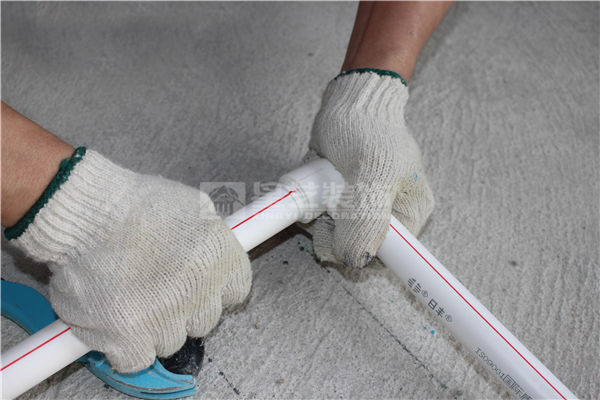

                                                                               (1)PPR熱熔連接:管材直線熔接以管標識線為基準,

                                                                                迅速無旋轉直線均勻地插入到所熔深度,使接頭處形成均勻的凸緣。

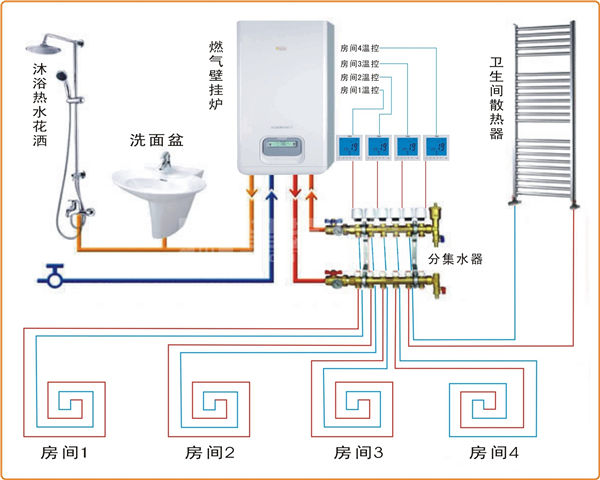

                                                                              (2)循環熱水布管:熱水器的熱水出口一直將熱水送到每個用水點,

                                                                                在后一個用水點接管返回到熱水器,詳細見下圖:




                                                                             (3)水管固定:

                                                                               A、地面水管用管碼固定,間距不大于600mm轉角與分支處固

                                                                               定點至端頭距離不大于500mm目的:固定牢固。




                                                                               B、天棚走管固定:安裝膠粒固定吊卡底座,吊卡間距不大于800mm

                                                                               將卡套螺桿沿底座絲孔擰入,打開卡套放入水管,用螺絲刀擰緊卡套兩套螺母。





                                                                 3、排水布管

                                                                              (1)排水布管重要節點

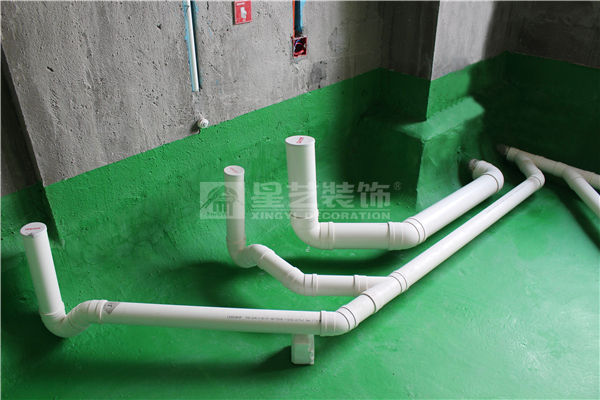

                                                                                A、排水管管徑:排污管管徑為110mm,衛生間沉箱支管、廚房管徑75mm

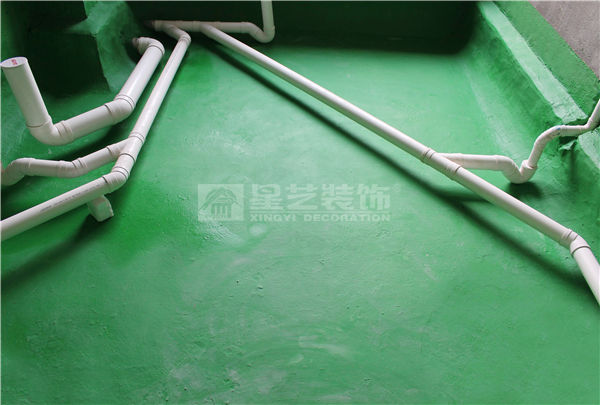

                                                                                陽臺排水管管徑50mm,空調排水管禁止使用線管代替。目的:排水通暢。

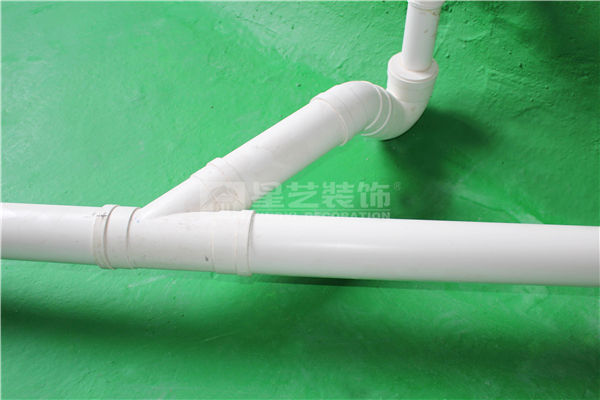

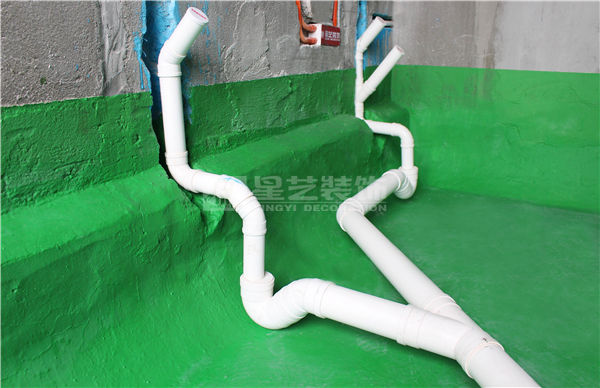

                                                                                B、排水管布施多個排水口的應用斜三通,采取樹丫形布管。橫向布管90°彎,

                                                                                 應用二個45°彎頭連接。目的:排水通暢。




                                                                                C、排水管要安裝存水彎,一個排水口只能一個存水彎頭,不能有二個或以上。

                                                                                排污管不得安裝存水彎。目的:排水通暢。




                                                                               D、原建排水管、排污管分開的,嚴禁排污管與排水管合二為一混合安裝。

                                                                               排水排污沒有分開的,排水管應接駁在排污管前端,禁止排污管后端接駁補芯鏈接排水管。




                                                                              (2)排水管安裝

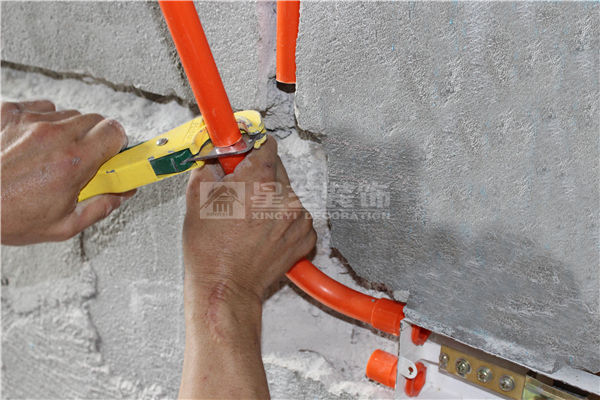

                                                                                A、排水管安裝前要預組裝,檢查合理后,再用PVC膠水粘貼,PVC膠水涂抹要均勻。目的:一次成形。







        四、驗收

                                                                 1、水電上述工程完工后,項目經理與工人做好自檢工作,

                                                                  合格后通知質檢部門及業主驗收,并將自檢情況記錄在工程日記本上。





                                                                  2、封槽

                                                                  (1)將底盒內清理干凈,用星藝專用透明保護蓋保護好。

                                                                  目的:避免后期施工污染電線。




        預約量房, 免費報價
        *您的稱呼:
        *您的電話:
        您的區域:
        樓盤名稱:
        建筑面積:
        M2
        *星藝向您承諾,您的信息將被嚴格保密,請放心填寫!
        主站蜘蛛池模板: 巨鹿县| 通化市| 吉安县| 千阳县| 青海省| 固原市| 余江县| 西和县| 友谊县| 普安县| 阿勒泰市| 磐石市| 济阳县| 广南县| 宁晋县| 乌兰浩特市| 台山市| 靖西县| 若羌县| 拉萨市| 巴青县| 江川县| 博白县| 龙岩市| 武邑县| 任丘市| 乐山市| 上栗县| 尖扎县| 呼玛县| 内丘县| 建始县| 曲沃县| 恩平市| 南皮县| 永康市| 西畴县| 福海县| 姜堰市| 汝城县| 报价|
